Cablejat elèctric de mitja tensió al carrer Comagrossa, a El Balcó, una de les xarxes que es milloraran. ||  Aj. Castellar
25/09/2026 Actualitat
Endesa reforça i modernitza la xarxa elèctrica de les urbanitzacions

S’ha previst una inversió de 930.000 € que inclou una nova línia de mitjana tensió per a les urbanitzacions que l'estiu passat van patir diversos talls de llum, en alguns casos d'hores

La xarxa elèctrica de Castellar, especialment a les seves urbanitzacions, rebrà una inversió de 930.000 euros per part d’Endesa que serviran reforçar-la i modernitzar-la. La companyia ha traslladat a l’Ajuntament el conjunt d’actuacions executades, en curs i previstes per als pròxims dos exercicis, que afectaran tant el nucli urbà com diferents urbanitzacions.


Segons detalla Endesa en un comunicat de premsa, una de les intervencions principals serà “la construcció d’una nova línia elèctrica subterrània de mitjana tensió entre les urbanitzacions dels Aire-Sols, El Balcó, El Racó i Les Arenes”. L’actuació permetrà crear una anella elèctrica entre aquests sectors, de manera que, en cas d’una avaria, el subministrament es pugui restablir a través d’una ruta alternativa. D’aquesta manera, es vol millorar una xarxa que ha presentat deficiències en els darrers anys com els talls de llum el passat agost i d’altres situacions quan hi ha alta demanda d’energia per part de la ciutadania que viu en aquestes urbanitzacions. Segons Endesa, aquesta configuració permetrà reduir els temps de reposició del servei en cas d’incidència i evitar, en determinades actuacions de manteniment, que sigui necessari interrompre el subministrament. El projecte també inclou la reforma de dos centres de transformació situats als extrems de la nova connexió.


La intervenció pren especial rellevància en unes urbanitzacions on encara hi ha diversos trams de xarxa aèria que poden quedar afectats per les restriccions del Pla alfa, com ja va passar aquest estiu arran de l’elevat risc d’incendi forestal.


Més connexions i reforç de la xarxa
El pla d’Endesa també contempla altres actuacions per reforçar la xarxa. En baixa tensió està previst crear noves connexions a la zona de la carretera de Sant Llorenç amb el carrer del Molí i al Passeig, així com a les urbanitzacions de Can Font, Ca n’Avellaneda i El Balcó.
A les urbanitzacions de Les Arenes, El Balcó i Can Font es remodelaran i redistribuiran diversos trams de la xarxa per repartir millor les càrregues entre les línies existents. En alguns punts se soterraran cables, se’n construiran de nous o se’n retiraran trams aeris. També es reforçaran diversos punts d’enllaç de la xarxa al Racó, concretament a la plaça Ramon i als carrers de Muronell, Martiri, Pinasses, Cingles i Castellassa.


Centres de transformació
Una altra part del projecte se centrarà en els centres de transformació. Endesa preveu reformar i digitalitzar diverses instal·lacions, amb ampliacions de potència per poder assumir un augment del consum i possibles puntes de demanda, especialment durant els mesos d’estiu i hivern.


Entre les actuacions hi ha la millora d’un centre de transformació situat a El Balcó i la retirada d’un equipament de Can Barba que ja ha arribat al final de la seva vida útil.


Les instal·lacions també incorporaran sistemes de control i maniobra a distància. Aquesta tecnologia permetrà als tècnics detectar i gestionar incidències des del centre de control d’Endesa i, quan sigui possible, alimentar els usuaris afectats per vies alternatives sense haver d’esperar el desplaçament d’un equip sobre el terreny. La companyia calcula que l’automatització pot reduir fins a un 20% el temps d’afectació als clients.


Menys cablejat aeri als carrers
El paquet d’inversions inclou igualment actuacions per millorar l’aspecte i la seguretat de la xarxa de baixa tensió en diversos sectors del municipi. Es retiraran alguns trams de cablejat aeri convencional i se substituiran per cable trenat fixat a les façanes, una solució que permet reduir l’impacte visual dels cables i eliminar alguns elements de suport instal·lats actualment a les voreres.


En conjunt, Endesa assegura que les actuacions tenen com a objectiu “augmentar la capacitat i la fiabilitat de la xarxa davant l’increment de la demanda elèctrica, tant pel creixement dels nous subministraments com per l’electrificació progressiva del consum”. La companyia també vol subratllar que aquest tipus d’intervencions, coordinades amb l’Ajuntament de Castellar, formen part dels plans d’inversions al Vallès Occidental.

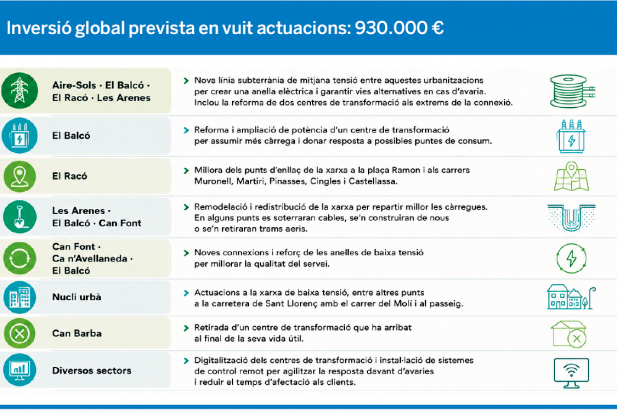

Resum de les vuit actuacions previstes per Endesa amb una inversió de 930 mil euros

Resum de les vuit actuacions previstes per Endesa amb una inversió de 930 mil euros



Yolanda Rivera: “Esperem que amb les actuacions no es tornin a produir talls com els de l’estiu”

L’alcaldessa de Castellar, Yolanda Rivera, valora positivament el pla que ha presentat Endesa i diu que l’Ajuntament vetllarà “perquè aquestes mesures s’implementin tan aviat com es pugui i, per això, facilitarem tots els tràmits i permisos que necessiti la companyia perquè les actuacions siguin una realitat al més aviat possible”. L’alcaldessa recorda que durant l’estiu s’han produït diversos episodis de tall de subministrament a les urbanitzacions que no són assumibles. “Som conscients que aquesta situació no es pot tornar a produir perquè patir talls i amb tantes hores sense subministrament és insostenible”, diu Rivera, que defensa que la xarxa i el subministrament han d’estar a l’altura dels requisits del segle XXI.


Va ser arran d’alguns talls que es van patir al juliol que l’Ajuntament va demanar una reunió urgent amb la companyia demanant “solucions i un pla de xoc perquè no es tornessin a produir”, detalla l’alcaldessa de Castellar. Després de nous talls durant l’agost, a principis de setembre Endesa va presentar un pla d’actuacions que passen bàsicament “per soterrar línies de mitja tensió de manera que en el cas que es produís una avaria seria molt més fàcil poder-ne recuperar el subministrament que amb les línies aèries perquè en temporada de risc d’incendi per protocol l’autoconnexió després d’un tall s’ha de fer de forma manual”. Aquesta és la raó  dels problemes viscuts el juliol i l’agost. “Per tant, amb aquestes actuacions esperem, en primer lloc, que no es tornin a produir i, en segon lloc, que, quan es produeixin, el temps de resposta sigui molt més àgil”, conclou l’alcaldessa de Castellar.
